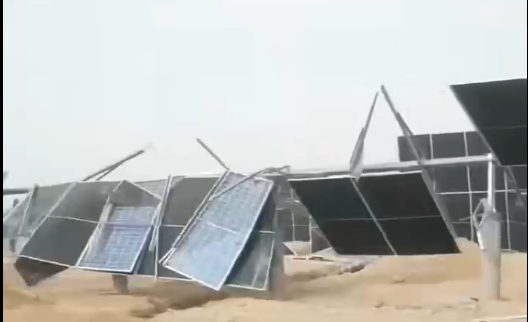

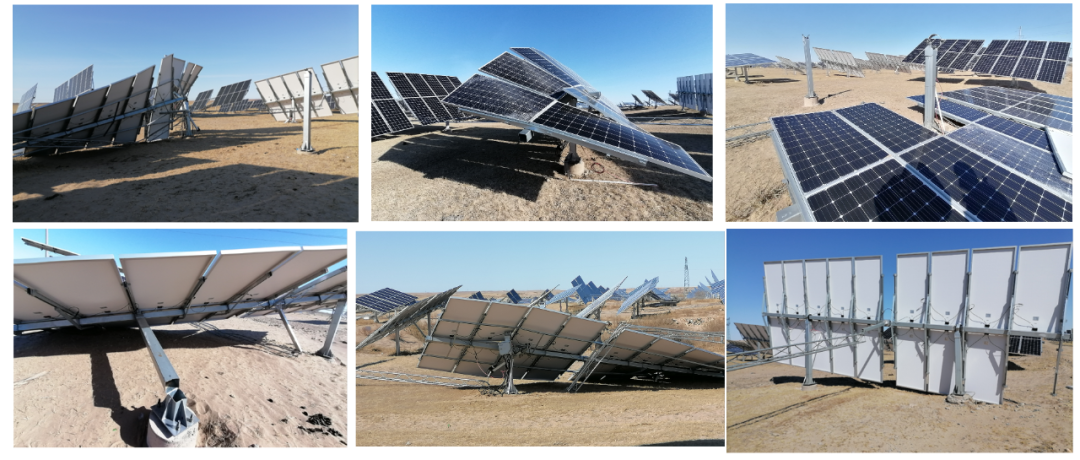

11月27日,近道网在某社交平台了解到新疆某光伏项目遭遇大风天气,近百兆瓦光伏方阵被全部吹翻。根据现场视频来看,光伏支架倒塌无数,绝大部分光伏组件均有不同程度受损,部分受损严重的光伏组件则几乎“腰斩”。 点击查看相关视频:https://bbs.jindao365.com/thread/608 据视频拍摄人员表示,该项目一期规模为400MW,受疫情影响,目前已经完成施工的规模约100MW,但遭遇本次极端天气后,完成施工的近百兆瓦方阵均受损。 视频拍摄人员指出,本次光伏方阵在大风天大面积受损的原因主要有两点,一方面是遭遇了极端恶劣天气。根据国家预警发布,该市2022年11月27日为大风红色预警,其阵风已达到13级以上,预计未来12小时内附近区域仍有13级以上偏北阵风。该人员也表示,项目所在地的大风等级预计在13级~14级,大风天气持续了近12小时。 另一方面则是支架钢强度不够。由于光伏组件版型较大,支架强度设计方面或考虑不周,根据其施工经验来看,若本次安装组件为450W,损失或能减少。据了解,在光伏电站设计中,支架设计方案一般由支架厂家提供,设计院负责审核,显然该项目的设计方案并未考虑到当地极端天其可能带来的影响。 光伏电站既要实现高发电量,又要实现低成本,这对设计选型方面就提出了更高的要求。不同类型的安装方式,抗风性差别很大,一般情况下:固定式>固定可调>平单轴跟踪>斜单轴跟踪>双轴跟踪;而组件版型、尺寸的不同也会导致其在同样条件下的抗风抗震性能的差异化,因此,在设计时就要综合考虑。 此前,在黄河水电的青海海南州光伏项目基地的设计中,就根据风向、风载荷对支架布局进行了优化。按风向优化布置,光伏电站受风力影响,承受的载荷由外围到内部逐渐减少。在不同地方,在不影响支架结构强度的情况下,布置不同强度材料的支架,节省材料。 随着光伏应用场景的愈发广阔,其面临的恶劣自然条件也越来越多。有行业人士表示,“光伏电站在前期调研阶段,就需要对项目场址的土壤、气象、环境、地质构造等因素进行精准评估,针对性的根据当地情况做好关键方面的设计冗余。与此同时,要做好应急预案处理,关注当地天气预报,提前做好对极端天气的应对措施。” 责任编辑:孙琦懿 |
