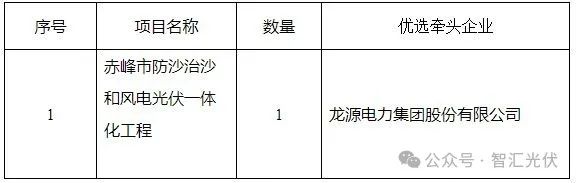

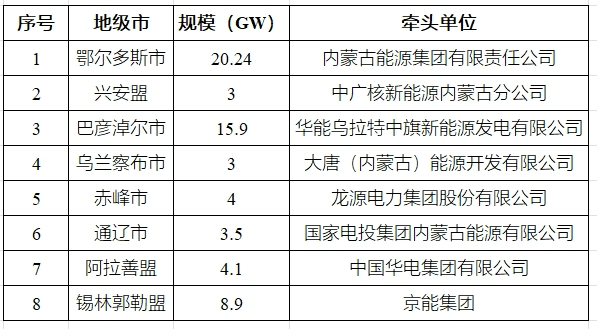

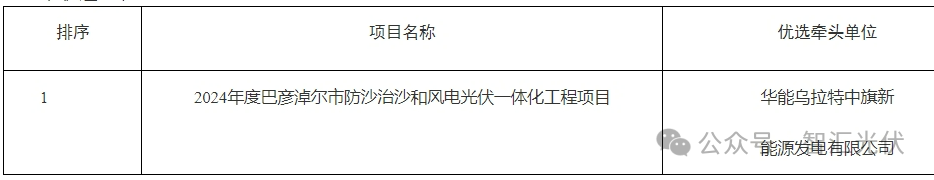

2024年以来,内蒙古多地市开展了“防沙治沙和风电光伏一体化工程”的招标工作。根据内蒙古自治区政府印发《关于印发自治区光伏治沙行动实施方案的通知》(详细规划附后),十四五期间,共规划了21.4GW光伏治沙项目;2030年将达到89GW 根据公开信息,目前部分项目已经明确牵头单位,如下表所示。 1、鄂尔多斯 3月13日,鄂尔多斯市防沙治沙风电光伏一体化“光伏长城”启动工程暨达拉特旗增量配电网绿色供电项目开工动员大会在达拉特旗举行。活动当天集中开工的26个重大项目,新能源总装机2024万千瓦,年内新增防沙治沙面积195万亩,标志着鄂尔多斯市防沙治沙和风电光伏一体化工程的宏伟蓝图已经迈入实质性建设阶段。 6月6日,内蒙古能源集团公司召开2024年新能源重点项目建设推进会上提到: 2023年,内蒙古能源集团创造了年内开工年内并网400万千瓦新能源项目的行业纪录,向自治区党委、政府交出了一份合格的答卷。今年开工的新能源重点项目年底力争并网2010万千瓦,开工和并网规模之大,再次刷新行业纪录。 2、兴安盟 计划于2024~2027年分三期完成新能源装机300万千瓦、治理沙地47.2万亩。今年启动实施一期工程,新增新能源装机规模90万千瓦,其中光伏50万千瓦、风电40万千瓦。 根据兴安日报,1月16日,兴安盟行政公署与中广核新能源内蒙古分公司就防沙治沙与风电光伏一体化项目签署合作协议,标志着兴安盟在新能源防沙治沙领域迈出了新的一步。 根据协议内容,兴安盟与中广核将围绕科尔沁沙地防沙治沙与风电光伏一体化项目开展深入合作,预计到2025年光伏治沙装机规模将达到60万千瓦,治理沙化土地超过8万亩,到2030年光伏治沙装机规模达150万千瓦。 3、巴彦淖尔市 到2030年,计划通过实施防沙治沙和风电光伏一体化工程,新能源装机规模总量达到1590万千瓦。 2024年3月8日,巴彦淖尔市发展和改革委员会和巴彦淖尔市林业和草原局对2024年度巴彦淖尔市防沙治沙和风电光伏一体化工程项目牵头单位进行优选,牵头单位为:华能乌拉特中旗新能源发电有限公司 5、赤峰市 规划新能源装机容量400万千瓦,通过建设风电、光伏发电项目进行沙化土地综合治理,遏制沙漠扩张。 2024年3月10日,赤峰市发展和改革委员会公示,赤峰市防沙治沙和风电光伏一体化工程牵头单位为:龙源电力集团股份有限公司;该工程位于内蒙古赤峰市境内9个旗县区,规划新能源装机容量400万千瓦。 2024年2月28日,通辽市能源局发布《内蒙古自治区通辽市防沙治沙和风电光伏一体化工程牵头企业优选公告》,牵头单位需在2024年3月7日之前完成《防沙治沙和风电光伏一体化工程实施方案(2024-2030年)》和2024年度实施方案编制工作。 2024-2030年规划治沙总面积51.6万亩,配套建设新能源规模350万千瓦,其中光伏230万千瓦、风电120万千瓦,2024年计划治沙16.4万亩,配套新能源建设现模110万千瓦,其中光伏70万千瓦、风电40万千瓦。 国家电投集团内蒙古能源有限公司通辽市防沙治沙和风电光伏一体化工程首批110万千瓦项目、扎鲁特旗防沙治沙和风电光伏一体化工程等项目获批。 2024年3月3日,阿拉善盟行政公署发布《阿拉善盟防沙治沙和风电光伏一体化工程实施主体竞选公告》。根据公告,申报企业结合地区黄河“几字弯”攻坚战区、河西走廊-塔克拉玛干沙漠阻击战区防沙治沙和新能源发展规划,编制《防沙治沙和风电光伏一体化工程实施方案(2024—2030年)》和2024年度实施方案。 5月14日,内蒙古自治区能源局印发《关于实施防沙治沙和风电光伏一体化工程的通知》标志着阿拉善盟防沙治沙和风电光伏一体化项目正式获批。 据悉,该项目由中国华电集团有限公司牵头开发实施,是该集团在内蒙古自治区单体容量最大的风光电保障性并网项目。项目重点围绕黄河“几字弯”攻坚战区、河西走廊-塔克拉玛干沙漠阻击战区防沙治沙和新能源发展规划,拟开发新能源总装机容量410万千瓦,其中风电134.5万千瓦、光伏275.5万千瓦,生态治理共计59.96万亩。 为推进额济纳旗防沙治沙和风电光伏一体化工程项目在额济纳旗落地,我旗积极协调温图高勒苏木、自然资源局、交通局、林草局、水务局、文旅广电局、人武部、生态环境局、等8部门开展项目前期风险因素核查工作并完成相关工作。该项目装机规模约53万千瓦,其中风电33万千瓦,光伏20万千瓦,由内蒙古新远景集团有限公司申报,是目前我旗首次有望获批的最大新能源项目。 4月23日,阿拉善右旗赴远景科技集团上海总部、远景江阴零碳产业园开展招商考察活动。远景科技集团是全球领先的新型能源系统技术企业,集团在内蒙古成立的新远景集团有限公司正在同我旗共同合作防沙治沙和风电光伏一体化工程有关项目,有着良好的合作基础。希望进一步加强沟通协作,推动双方合作项目尽快形成实物工作量。 8、锡林郭勒盟 锡林郭勒盟制定出台《锡林郭勒盟“三北”六期工程、浑善达克沙地歼灭战建设项目实施指导意见(试行)》,通过以工代赈、以奖代补、先建后补等机制,充分调动农牧民及其合作组织参与沙地治理的积极性,促进生态改善和农牧民增收双赢。 |
分布式光伏规模为什么限制6MW?
光伏项目管桩冻裂原因分析及处理方案
